安居集团|五月份工程进度播报

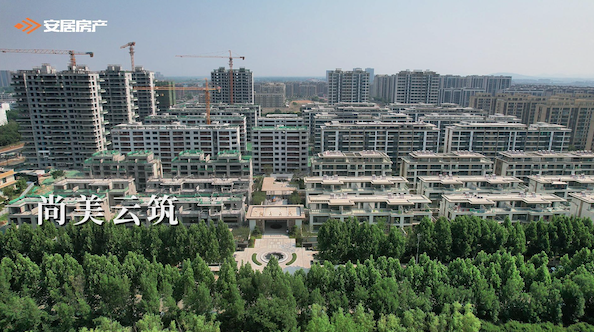

尚美云筑
单体施工进度:
6#楼:砌体及三小间抹灰施工完成,石膏抹灰施工完成 30%;
5#、7#、16#、17#楼:内墙石膏抹灰施工完成;
5#、8#、17#楼:外墙龙骨安装完成 80%,外墙铝板安装完成 20%;
19#、20#、26#、27#、31#、37#楼:三小间抹灰施工完成,内墙石膏抹灰及外墙保温施工完成 50%,外墙龙骨安装完成 20%;
18#楼:内墙抹灰施工完成,样板间装修施工完成 80%;
28#楼:砌体施工完成,样板间装修施工完成 50%;
29#楼:砌体施工完成;
30#楼:主体十四层施工完成。
配套施工进度:
一期别墅区:小院院墙及周边绿化施工完成;
业主食堂:装修施工完成 60%。
车库施工进度:
29#楼以南二期车库:车库封闭施工完成;
洋房区域车库:车库顶回填土施工完成 70%。
尚美云璟
单体施工进度:
9#、10#、11#楼:空调检修门、管道井门及入户门安装完成。户内穿线、开关插座安装完成 50%;
16#-A、17#楼:外墙保温施工完成,电梯安装完成,公区瓷砖铺贴施工完成 70%;
16#-A 楼:窗框安装完成 50%;
17#楼:管道井、储藏室桥架安装完成;
19#-B 沿街楼:窗框安装完成;
15#、18#楼: 32 户精装房施工完成。
配套施工进度:
西区 9#、10#、11#楼周边:绿化苗木栽植及道路铺装施工完成,中央会客厅主体框架施工、铝板安装完成 50%。
车库施工进度:
西区南区车库:自来水、桥架、消防管道安装完成 90%。

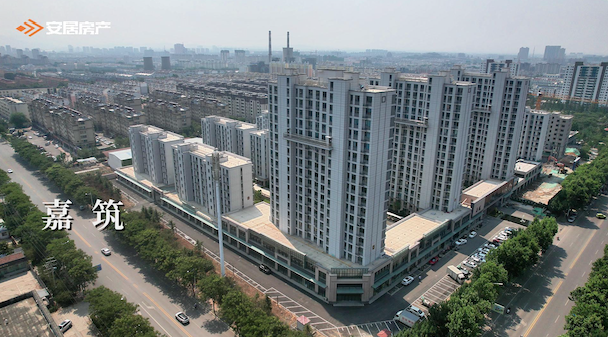

嘉 筑
单体施工进度:
3#、5#楼:窗框安装完成,外窗玻璃安装完成40%;
13#楼:外窗玻璃及楼梯扶手安装完成;
1#、2#、3#、5#、13#楼:公区地板铺装完成40%,楼梯间消防立管安装完成,屋面玻璃栏板安装完成 50%;
12#楼:内墙石膏抹灰、地暖管铺设及外墙保温施工完成;
13#、15#楼西沿街商铺:内墙抹灰施工完成,外墙抹灰施工完成 60%。
配套施工进度:
6#、7#、15#楼周边:道路铺装、非机动车棚安装完成,苗木栽植完成90%,观景廊架铝板施工完成50%。
车库施工进度:
6#、7#、15#楼车库:车库地坪漆施工及配电室通电工作完成;
12#楼北车库:顶板回填土施工。
颐合悦府

中西医结合医院
配套施工进度:
中西医结合医院:变配电施工完成 90%;
电梯安装完成 80%;
院墙施工完成 40%。
